第二十二條 由水利部實施水利行業內通報(含)以上的責任追究,將按要求在“中國水利部網站”公示 6 個月。
第二十三條 對水利工程運行維修養護、功能完善、除險加固等項目建設過程中出現的質量問題和合同問題,可參照《水利工程建設質量與安全生產監督檢查辦法(試行)》《水利工程合同監督檢查辦法(試行)》有關規定實施責任追究;對運行管理中出現的資金問題,可參照《水利資金監督檢查辦法(試行)》有關規定實施責任追究。
第四章 附 則
第二十四條 根據運行管理問題的數量與類別,水利部下發“問題整改通知”,對威脅工程安全或不立即處理可能影響工程運行和使用壽命的運行管理問題,水利部委托或責成相關主管部門實施駐點監管,跟蹤問題整改落實。
第二十五條 水管單位對照“問題整改通知”要求組織整改,明確整改措施、整改時限、整改責任單位和責任人等,并按要求將整改結果上報。
第二十六條 本辦法自印發之日起施行。

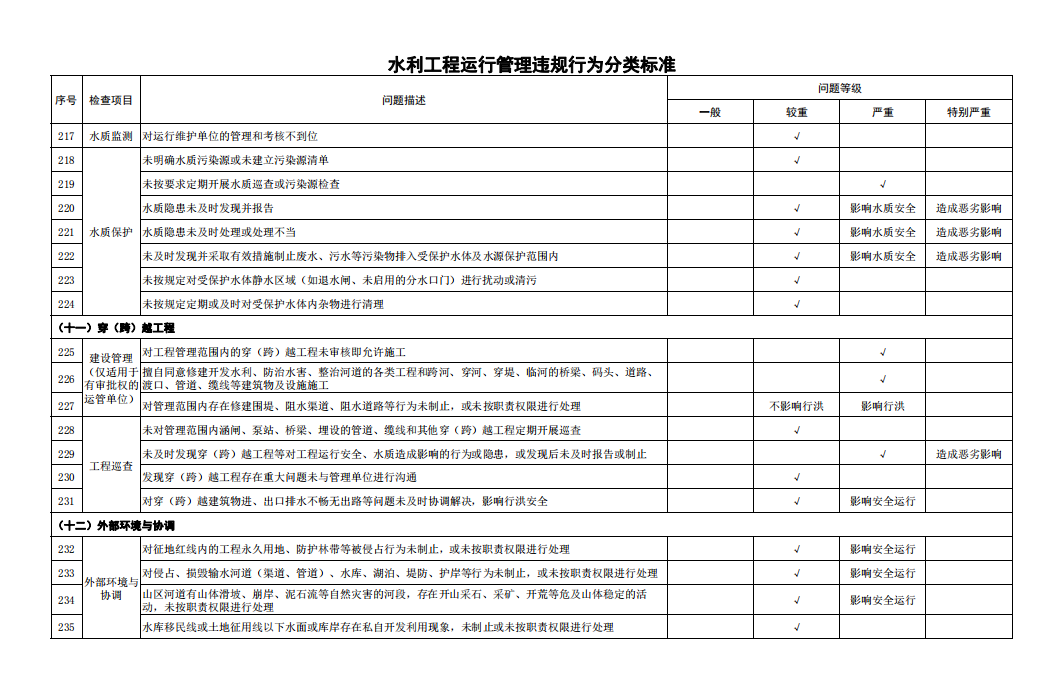

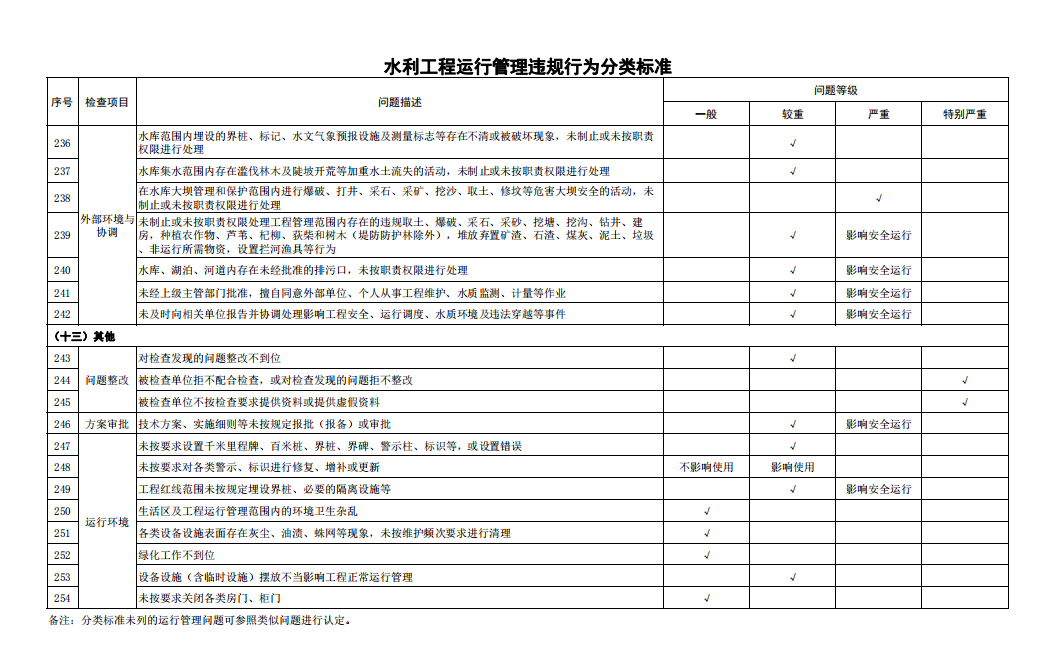

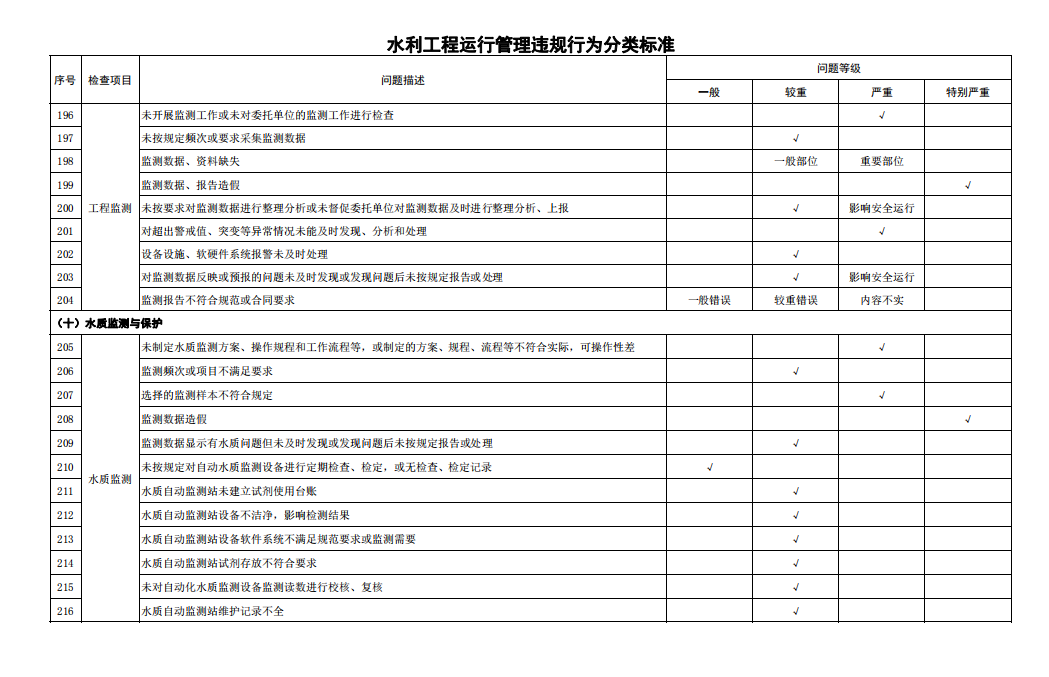

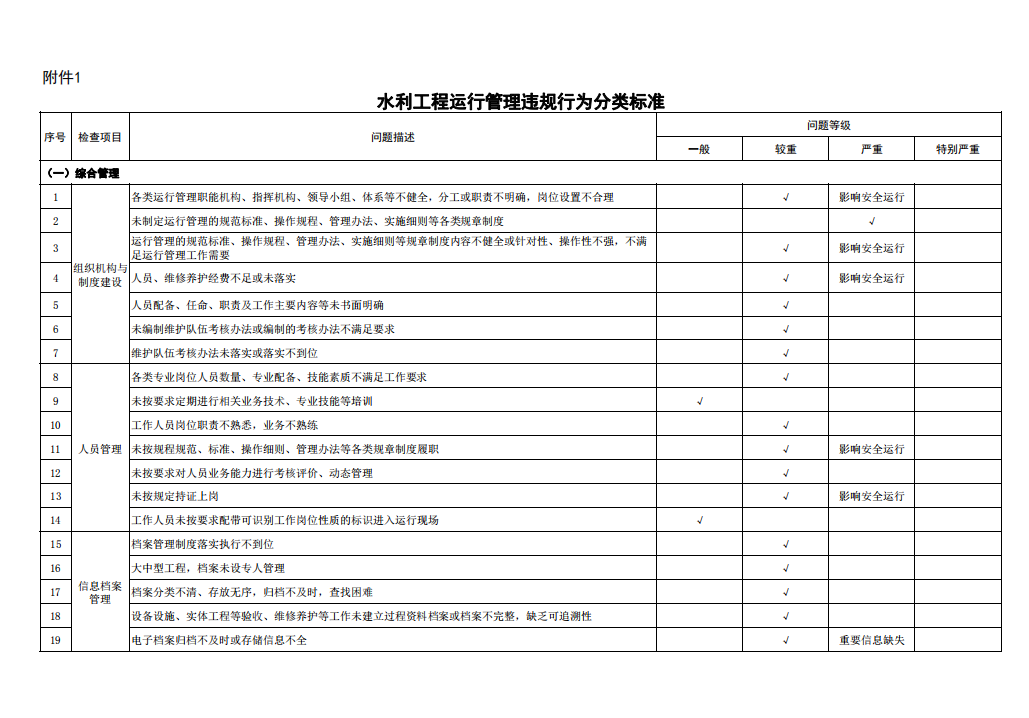

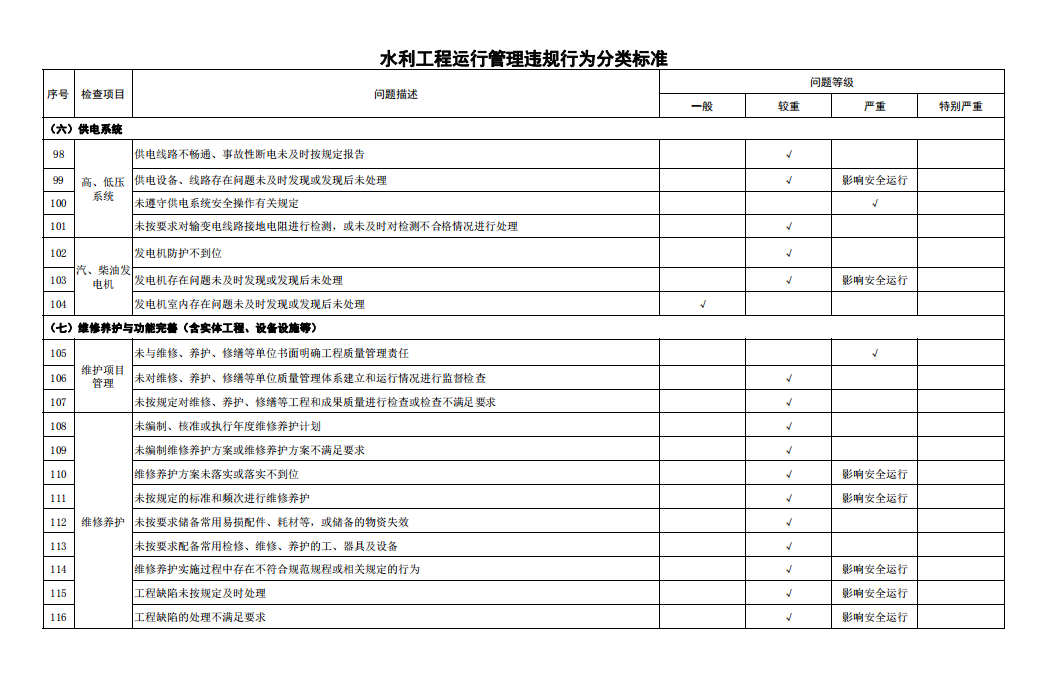

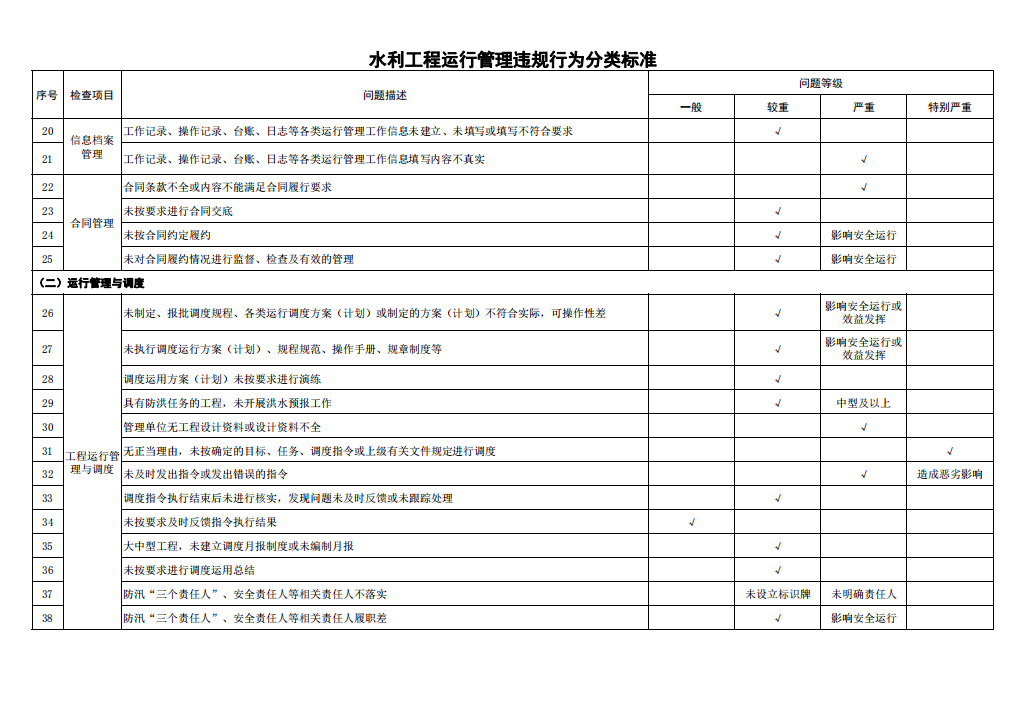

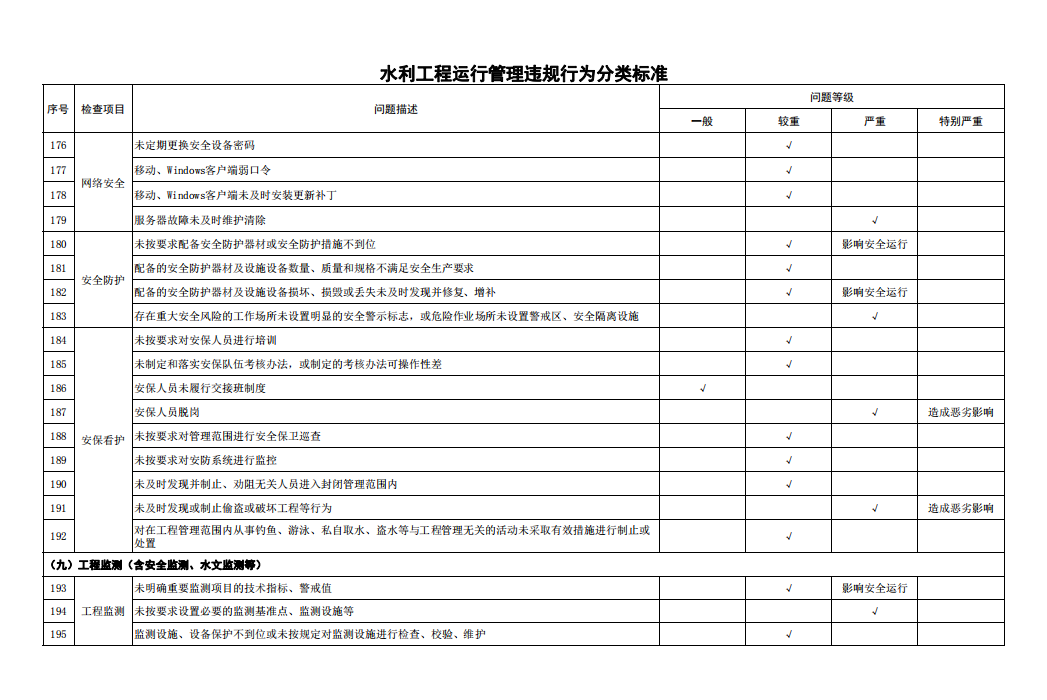

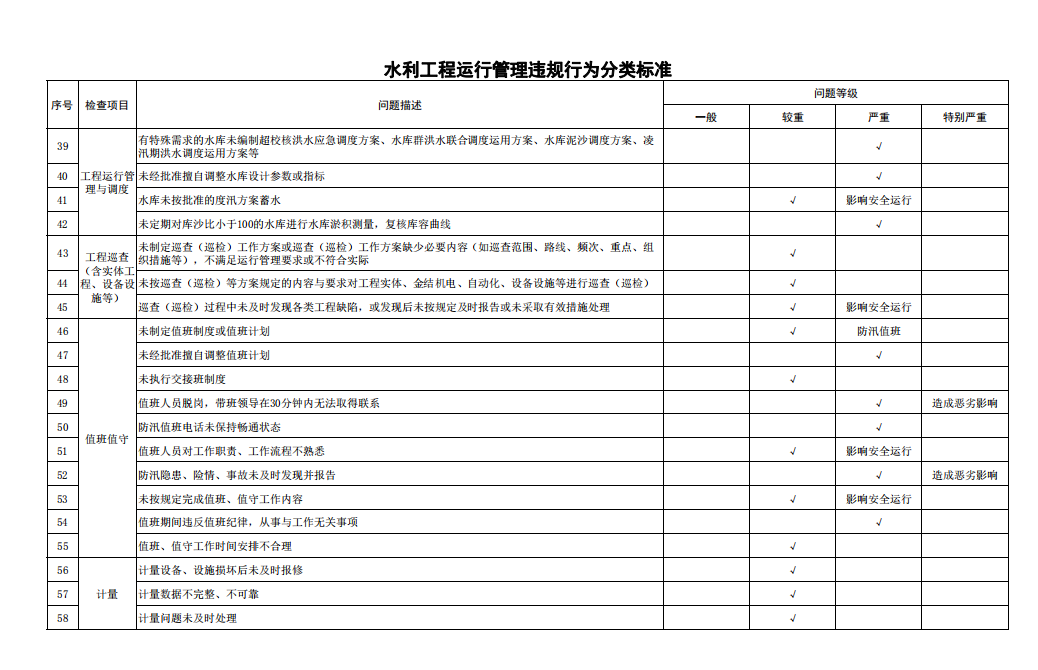

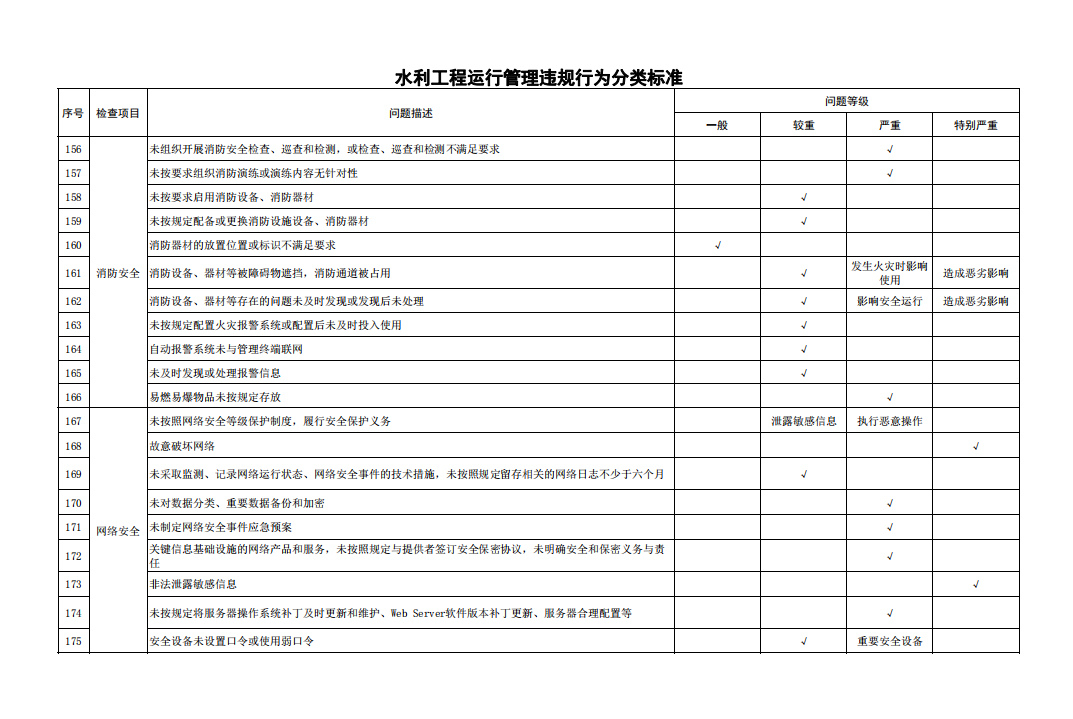

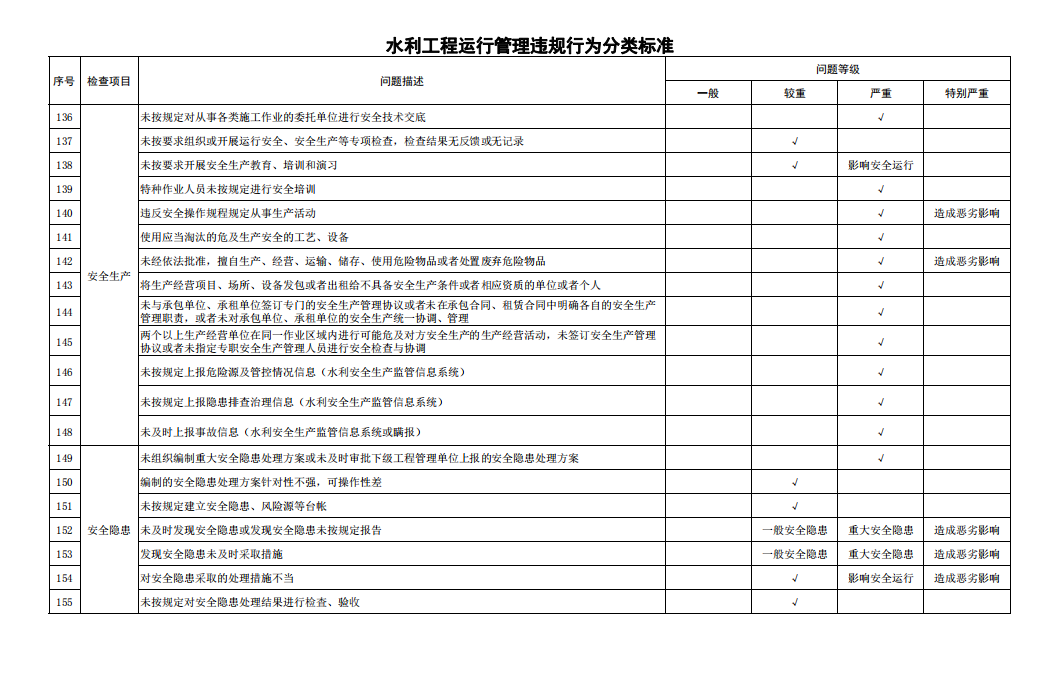

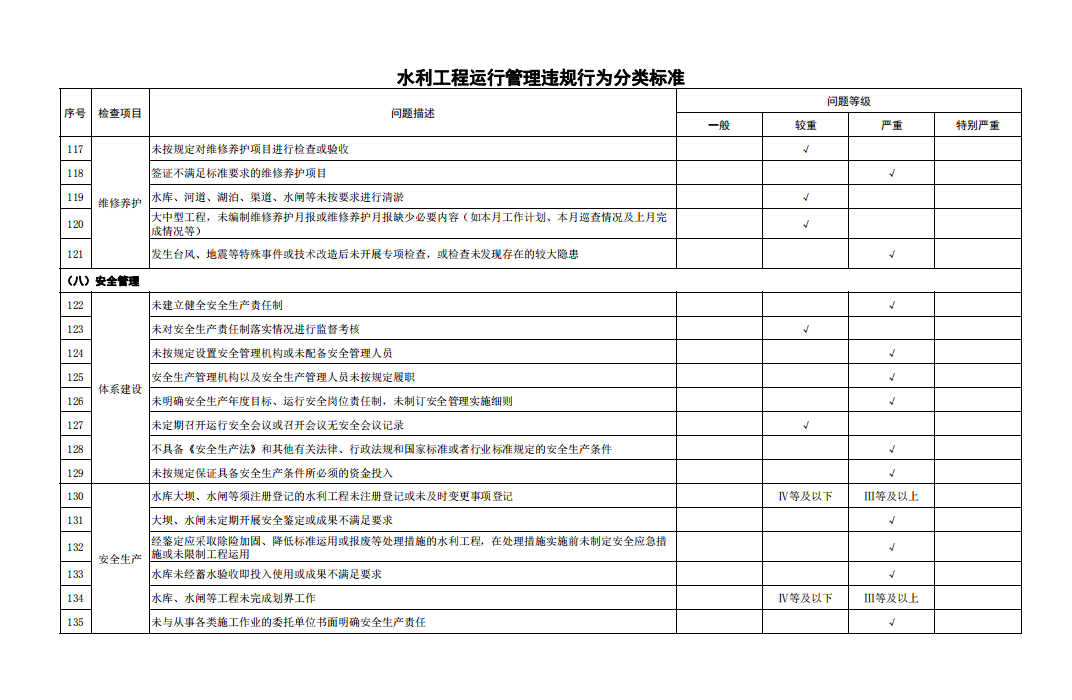

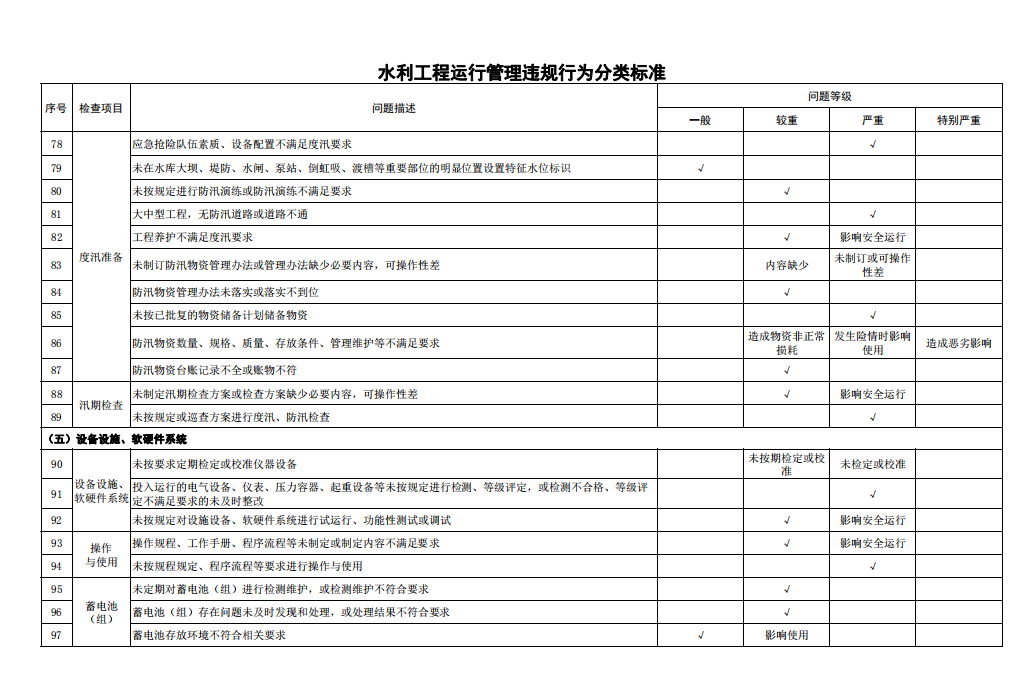

附件:1.水利工程運行管理違規行為分類標準

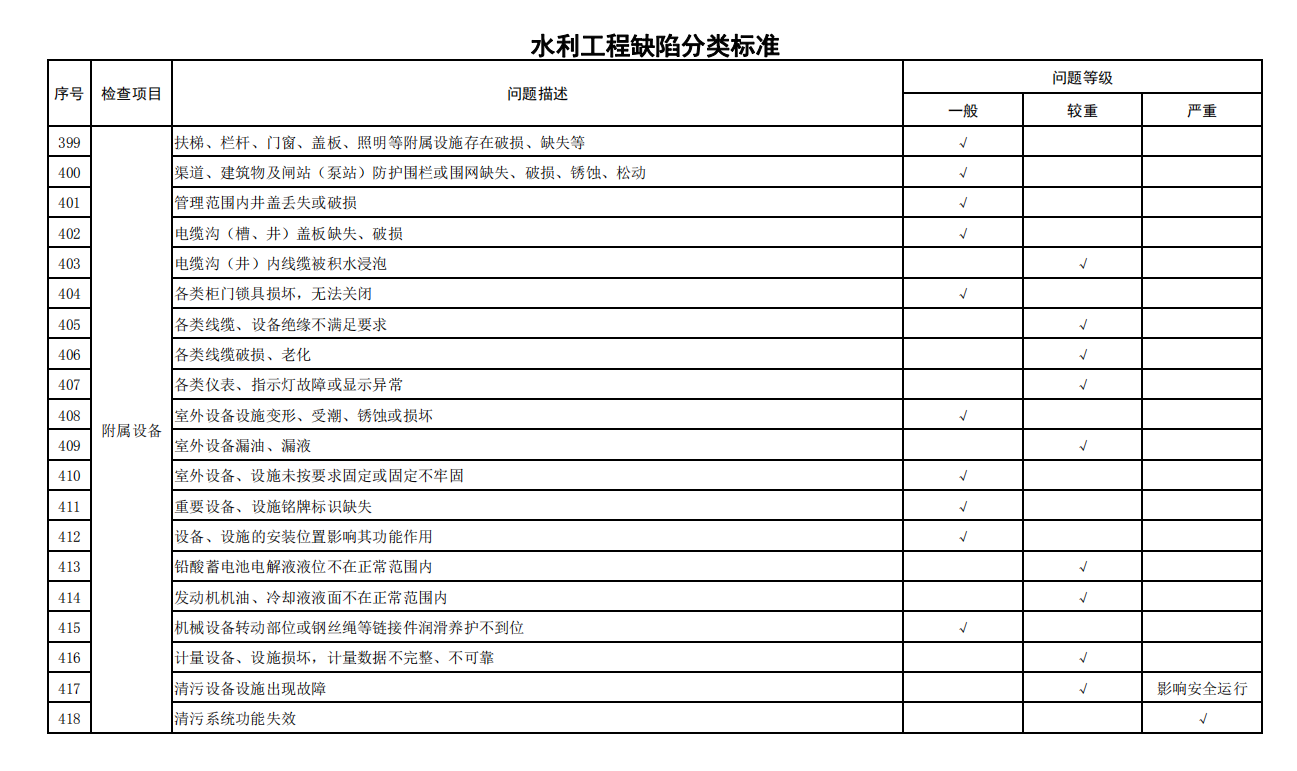

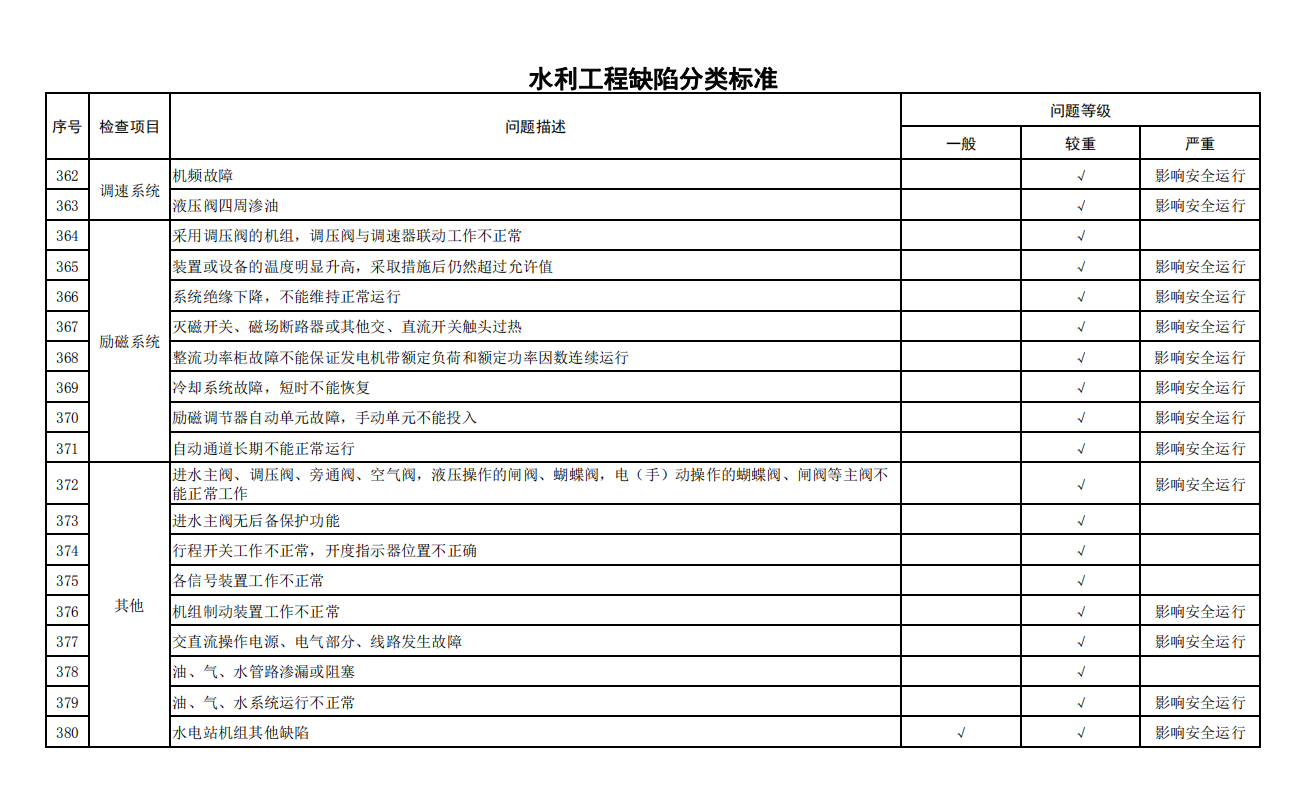

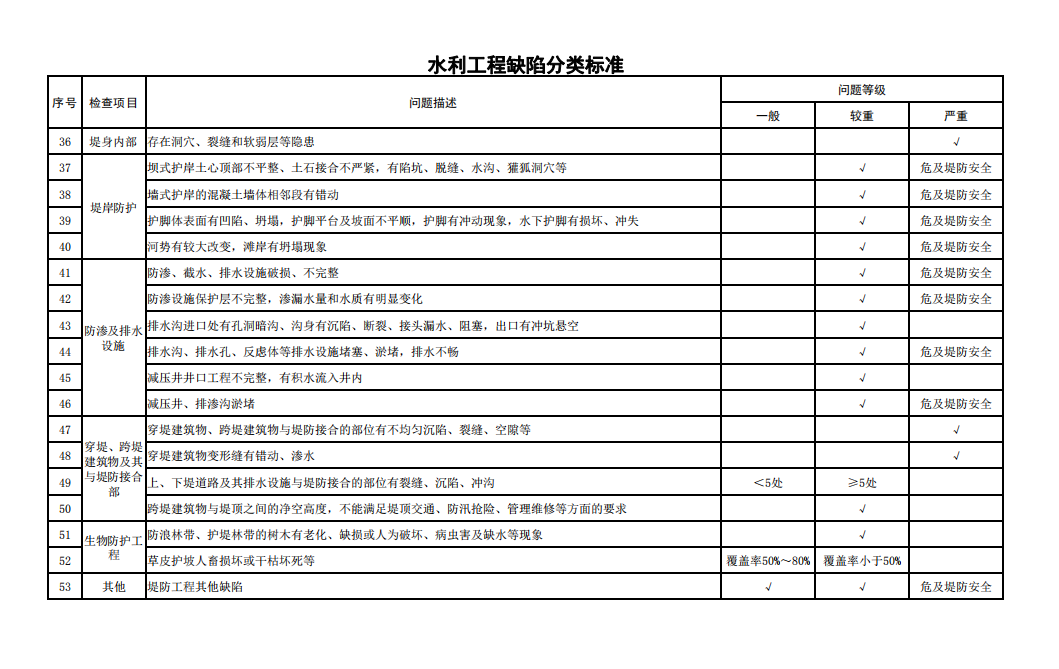

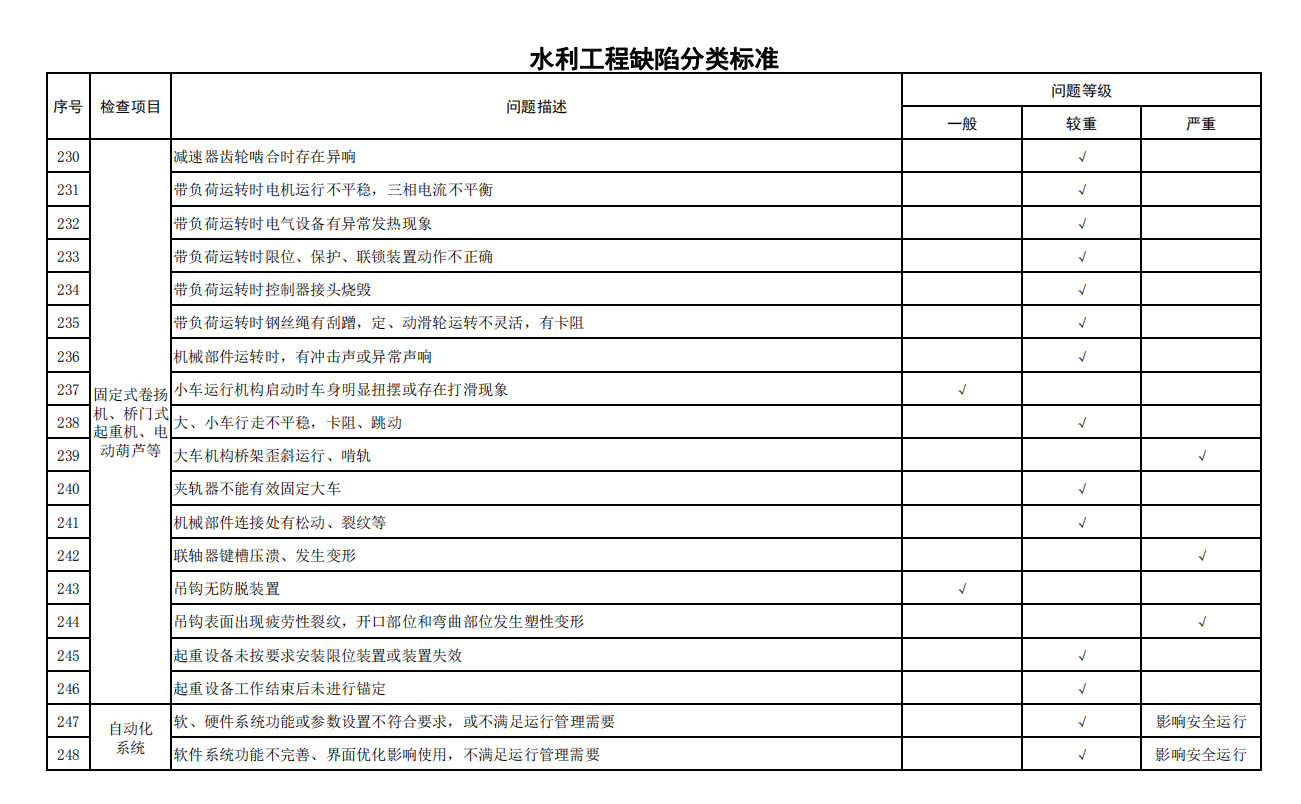

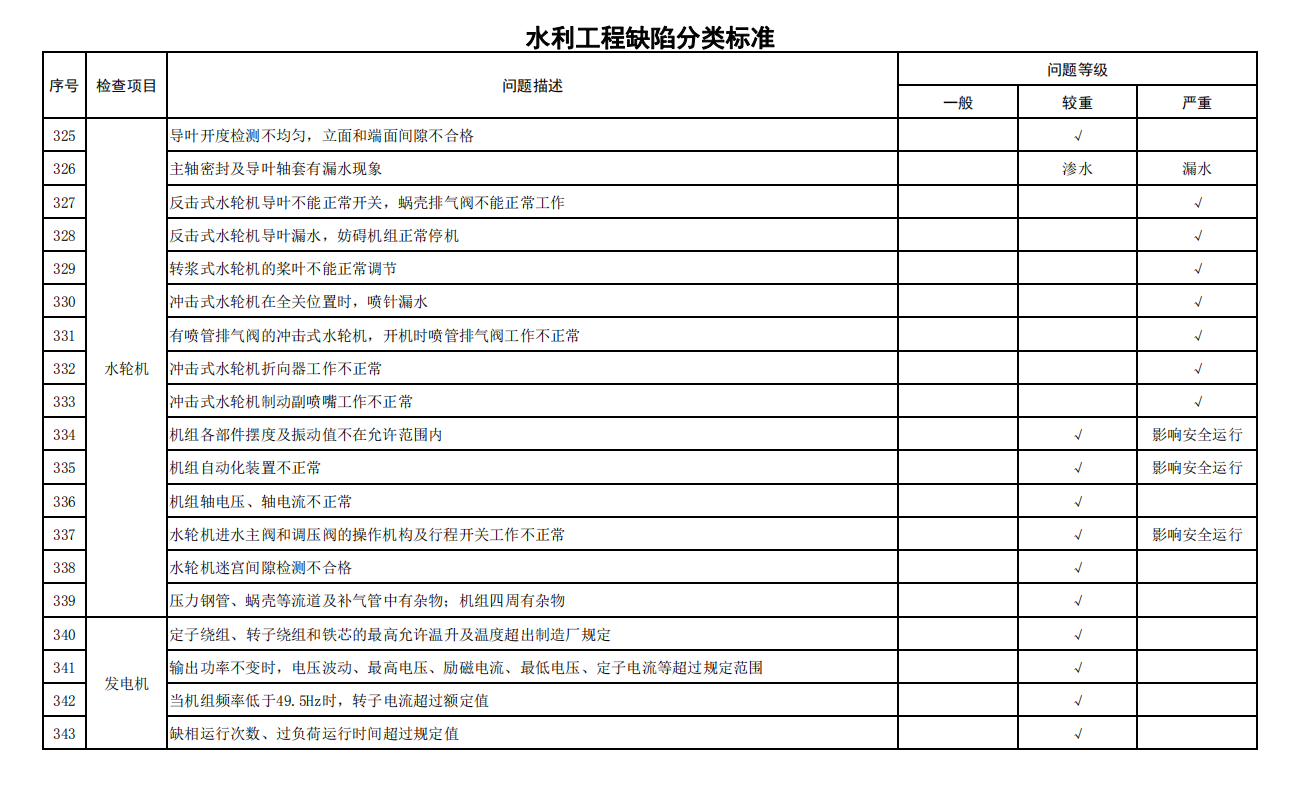

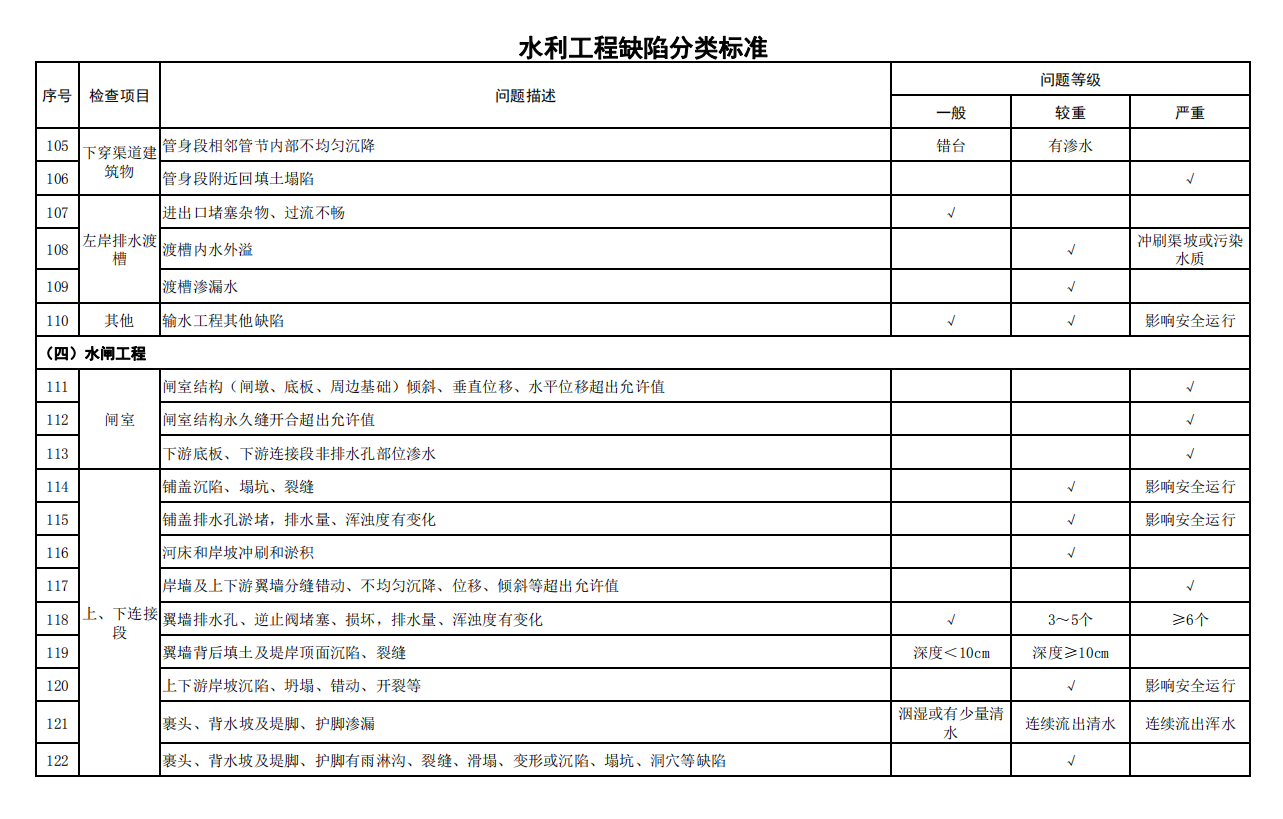

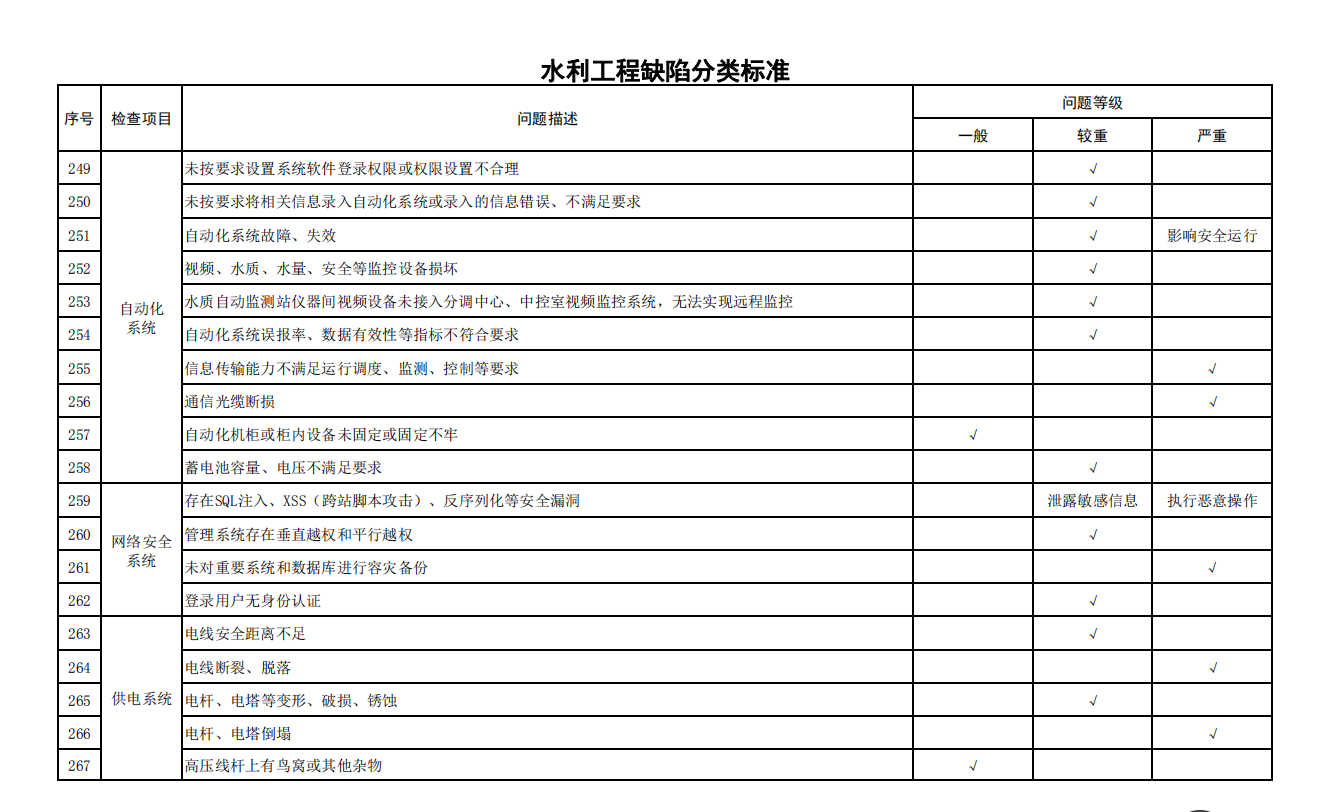

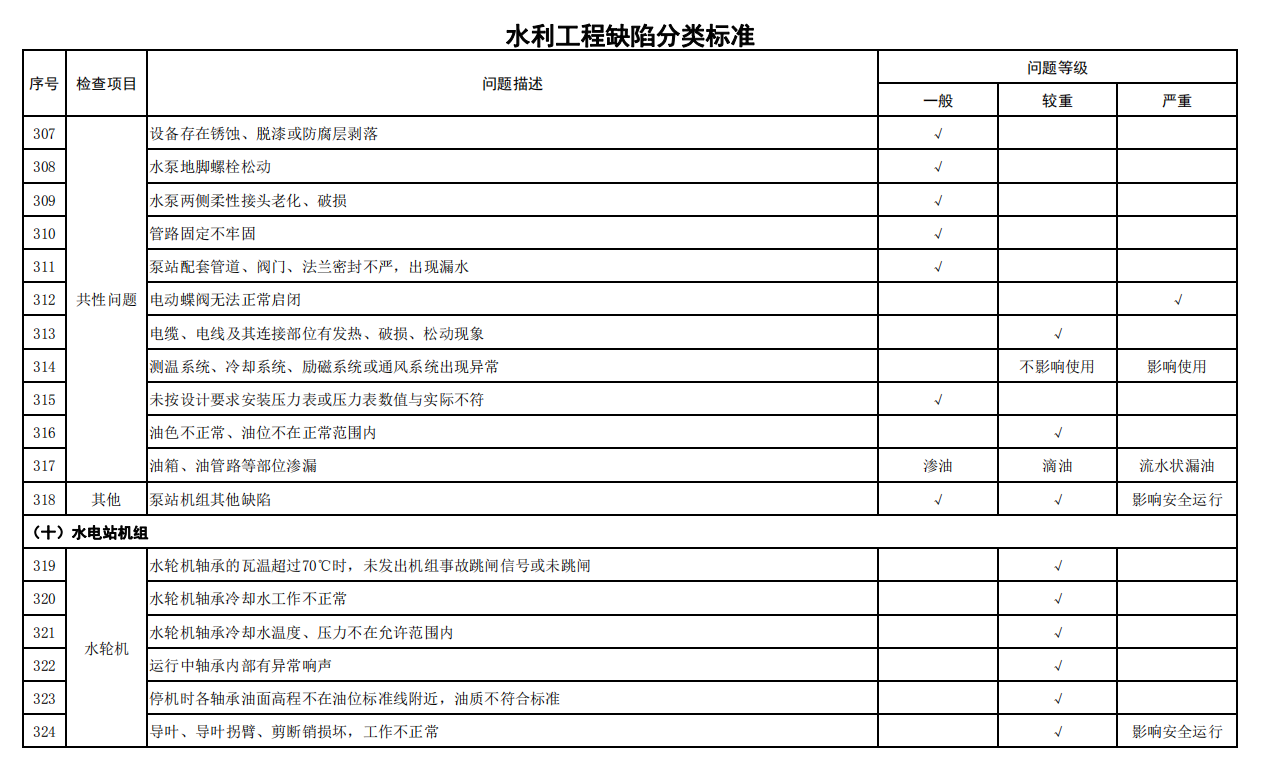

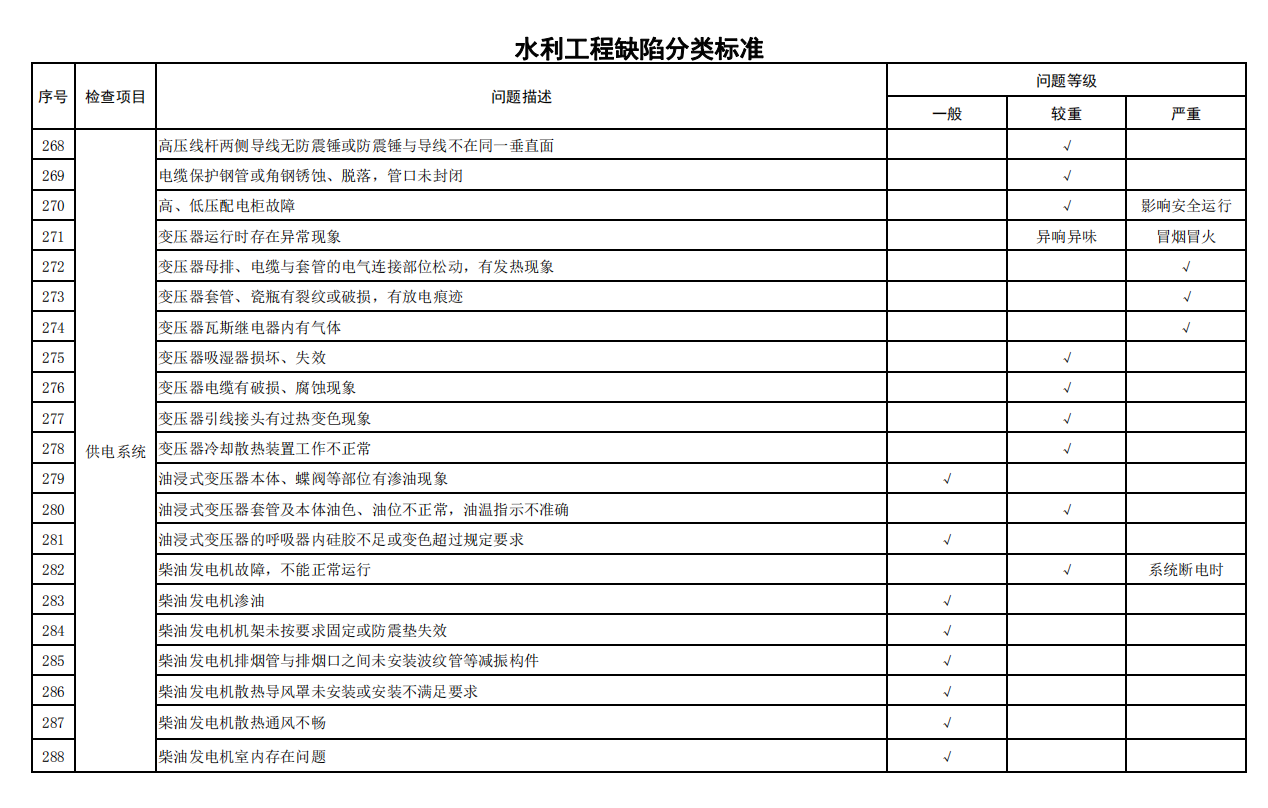

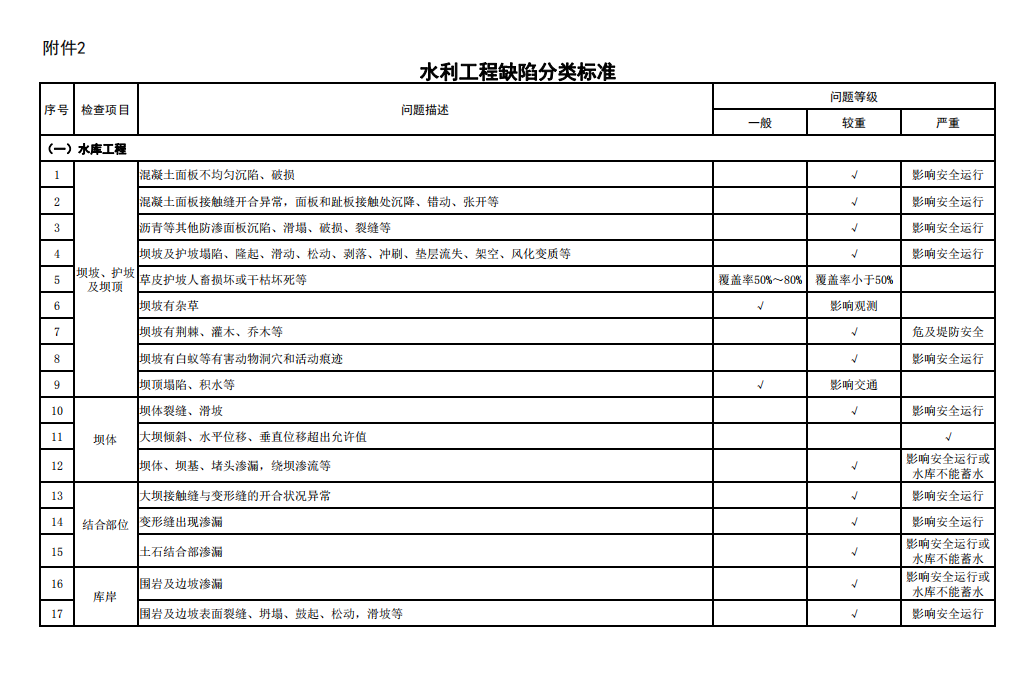

2.水利工程缺陷分類標準

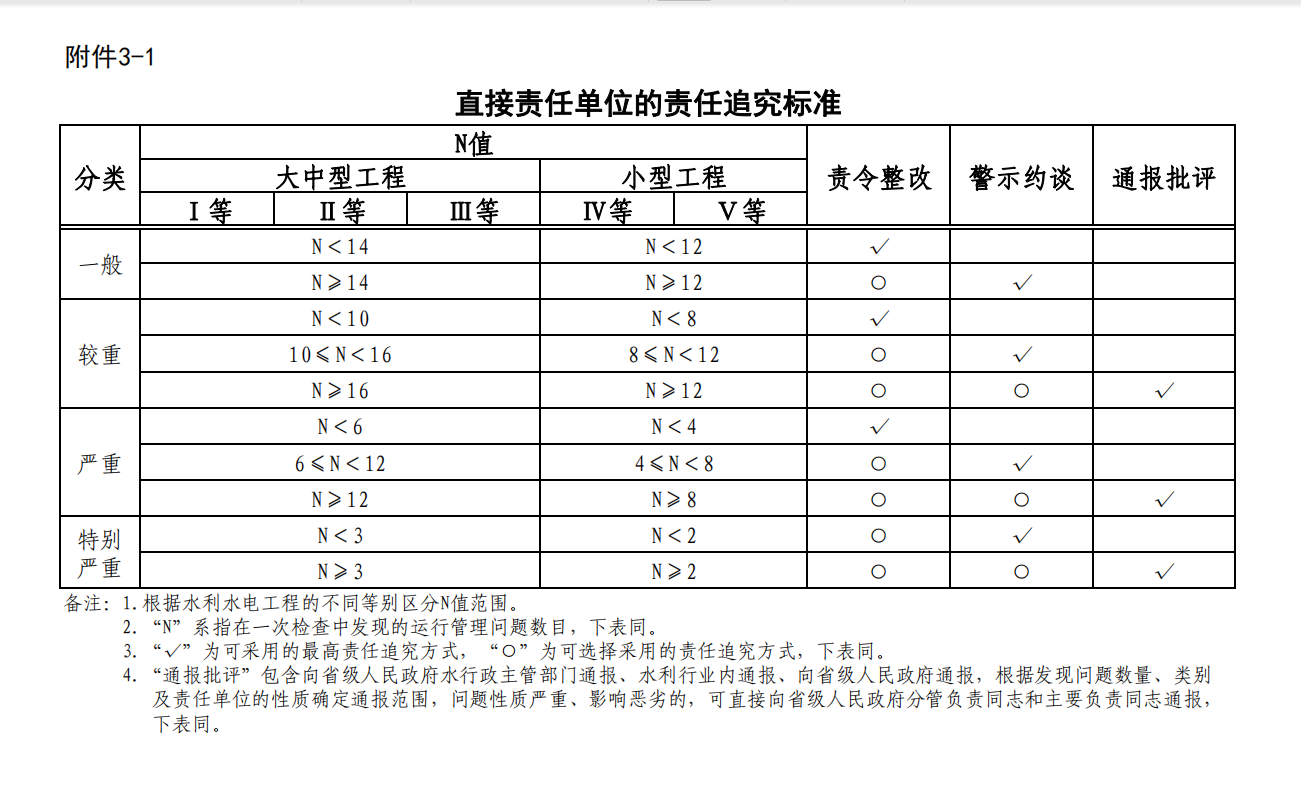

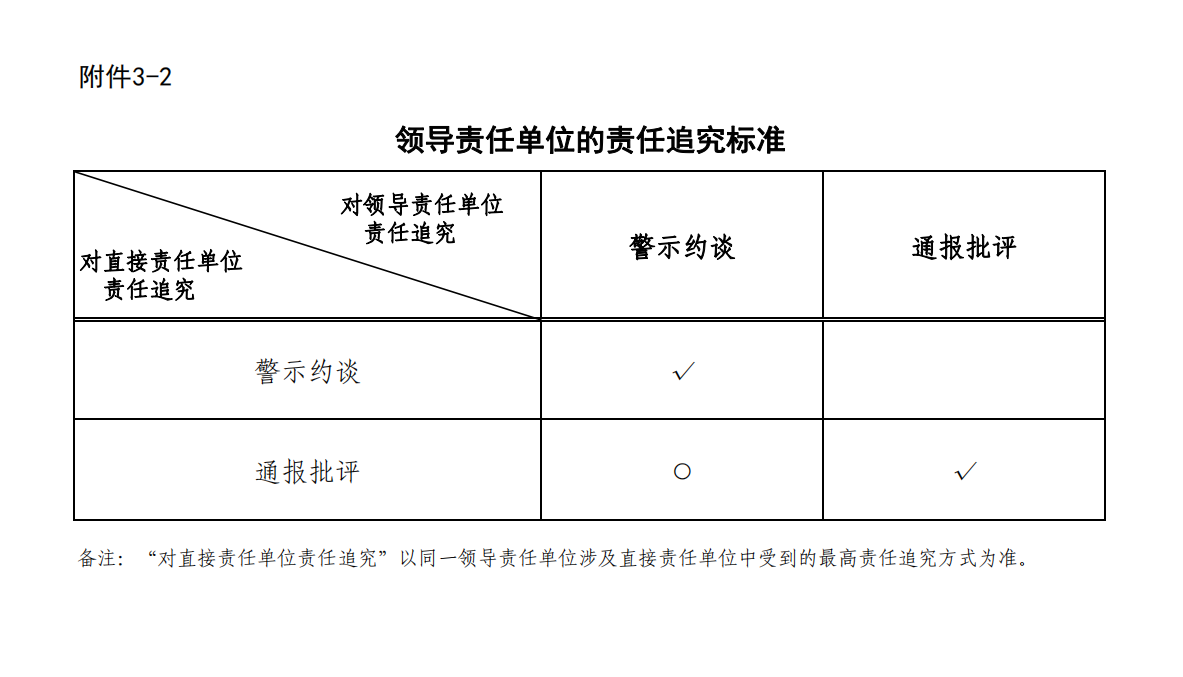

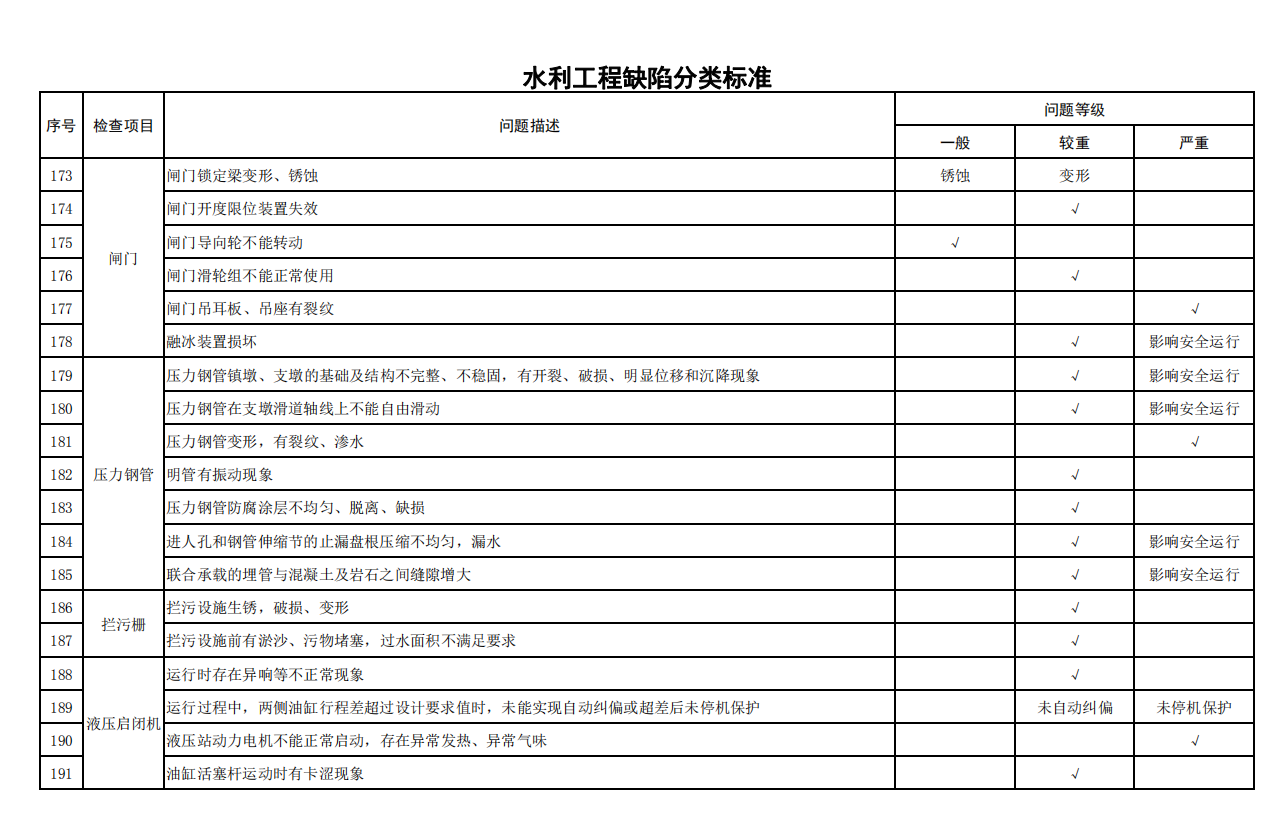

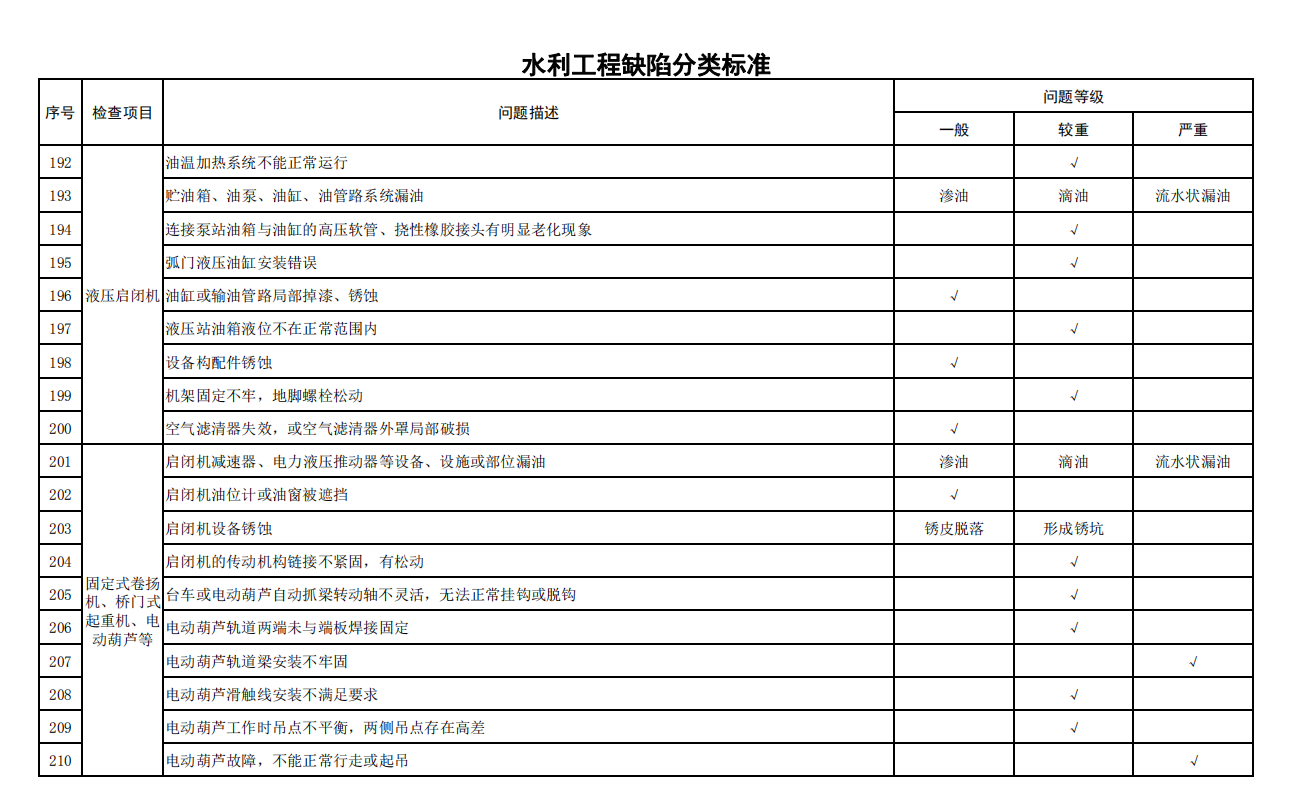

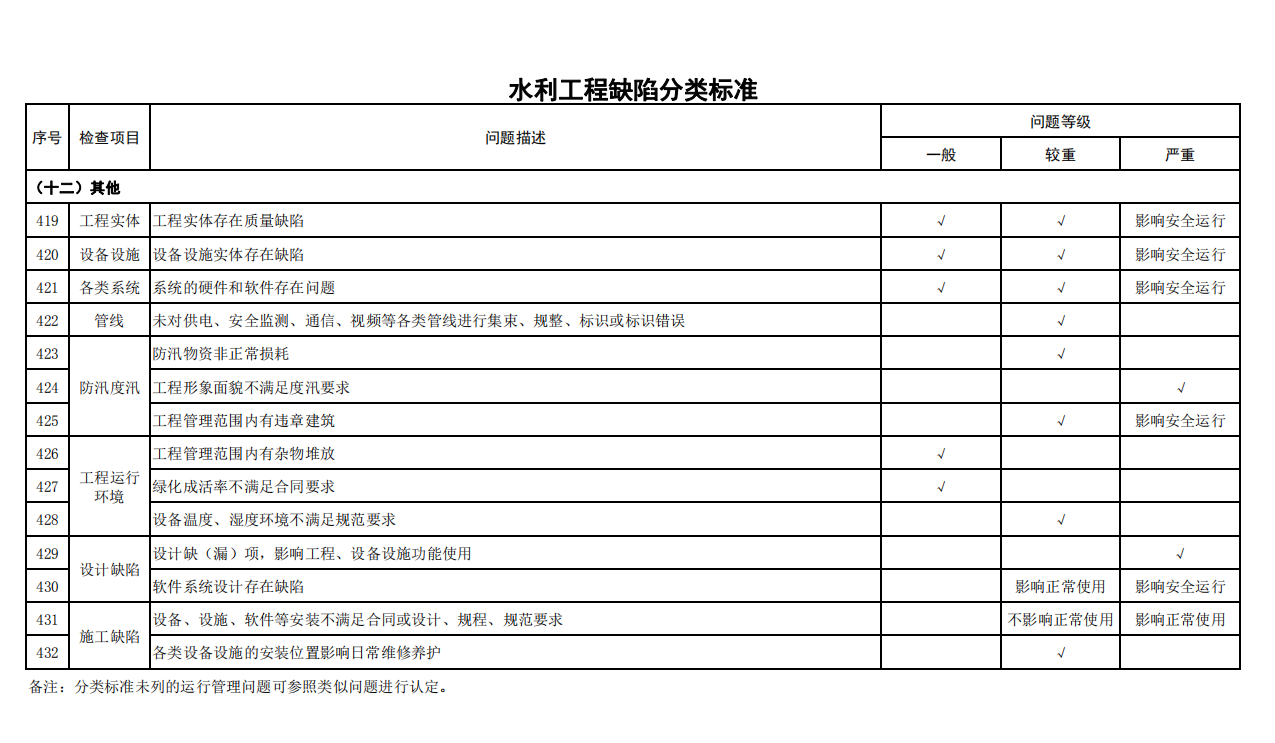

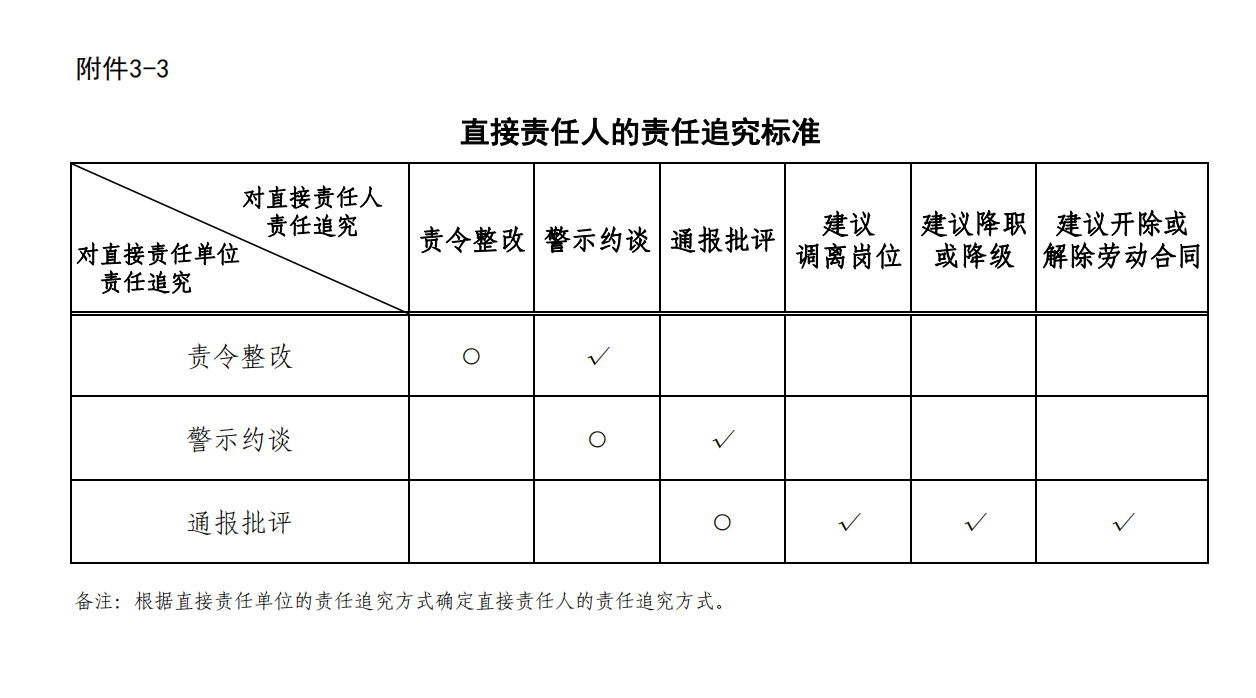

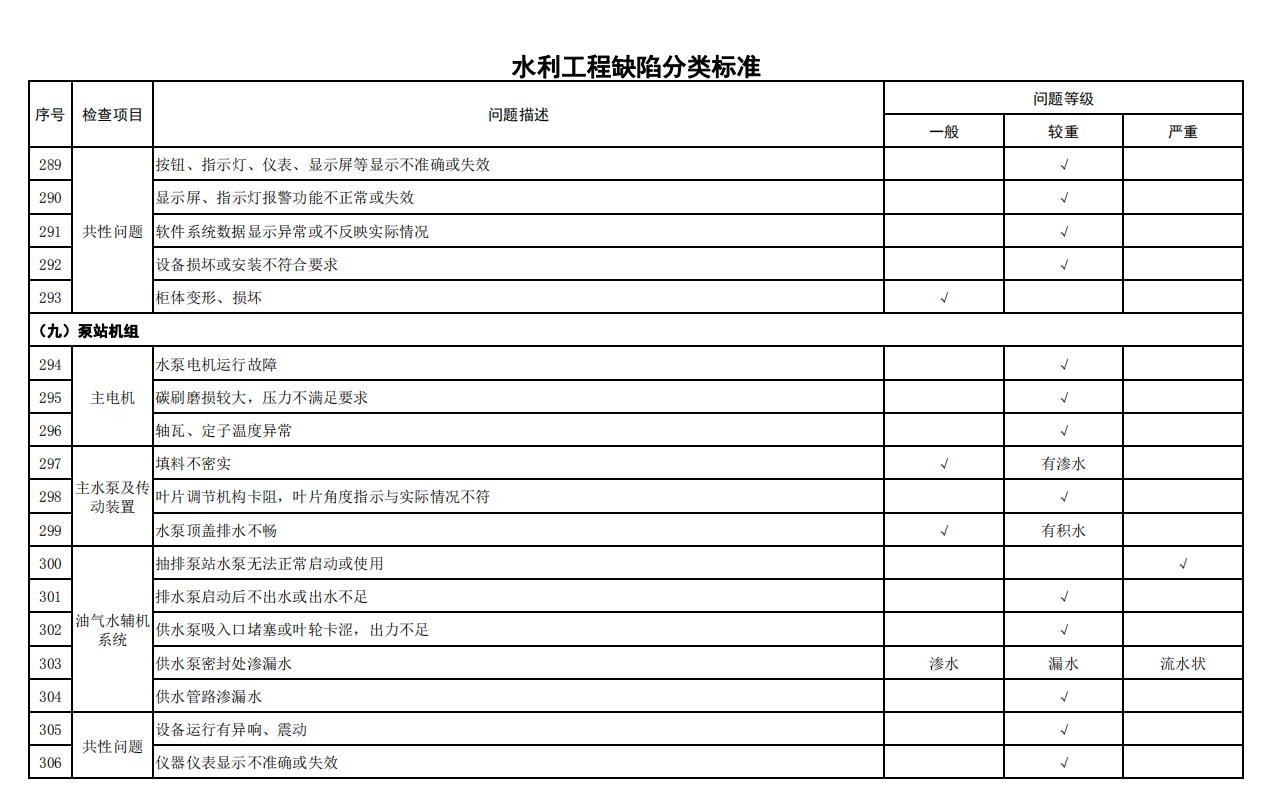

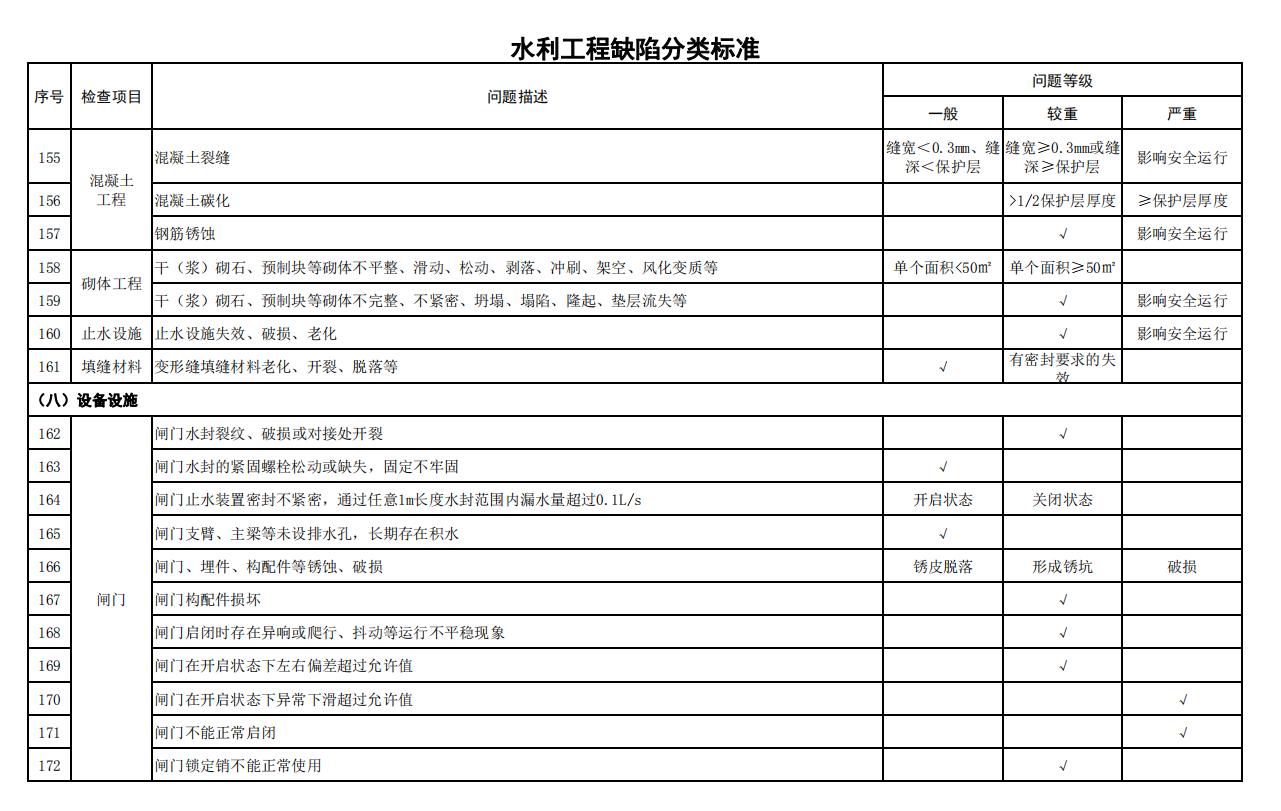

3.水利工程運行管理問題責任追究標準
